磚煙囪維修工程概況及特點本工程為 濟南熱力 有限公司 供熱二公司磚煙囪維修工程,磚煙囪 高度 50 m ,上部 14 米處一道包箍已經脫落,本工程屬于高聳構筑物施工高度高、難度大、技術要求高,且施工工藝復雜,但我公司擁有一批理論與實踐經驗豐富、能打硬仗的專業煙囪施工隊伍,無論是經營管理還是施工技術都能夠勝任本工程的需要。
二 、磚煙囪維修施工目標
1 、工期目標:總?cè)諝v工期為 20 晴天,完成全部工程量。
2 、磚煙囪維修質量目標:分段驗收合格率 100% ,優良率 ≥95% ,工程感觀 ≥90% 。
3 、成本目標:確保工程質量、安全,通過有效管理手段,計劃節約工程成本 17% 。
4 、安全目標:堅持 “ 安全第一,預防為主 ” 的方針,保證一般事故頻率小于 1.5‰ ,工亡率為零,杜絕重大安全事故。
5 、文明磚煙囪維修施工環保目標:強化施工現場科學化管理,施工滿足環保要求,樹立人文工程形象,創建市級文明工地。
6 、科技進度目標:將本工程列為本企業專業科技示范工程,科技進步效益率達 1.5‰ 。
7 、服務目標:建立業主滿足施工過程,同時對工程質量進行跟蹤服務五年。
三 、施工部署
1 、磚煙囪維修主要施工工藝

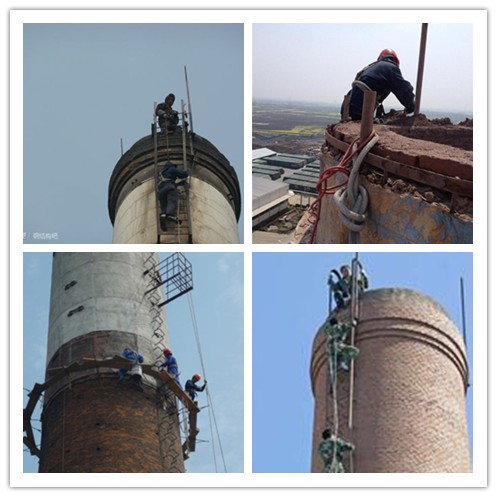

1.1 、 采用無腳手 不停產 高空懸掛式作業施工。
1.2 、 施工中采用鋼絲繩為保險繩。
1.3 、 作業人員全部系雙保險扣,定向監驗施工。

四、磚煙囪維修施工方案 :
1 、施工人員進現場首先將登高的爬梯逐個檢查。
2 、本公司采用不停產不用腳手架的方式施工。
3 、對磚煙囪維修每道包箍進行全面檢查維修 。
4 、 對磚煙囪維修脫落的包箍重新制作安裝 。
5 、 對磚煙囪維修腐蝕嚴重的包箍進行更換。
6 、 每道包箍焊接部分進行檢查對脫焊的地方進行加焊加固。
7 、 爬梯避雷針檢查防腐,涂刷防銹漆和天藍面漆 。
8 、 每道包箍進行除銹防腐,涂刷防銹漆和天藍面漆 。
五 、磚煙囪維修工期保證措施:
1 、根據此磚煙囪維修工程的實際情況制定目標,分段分工進行實施,把握施工進度和施工程序,科學安排;合理組織,在保證工程質量的前提下,提高工程的作業力度。
2 、按照磚煙囪維修工程具體章程規范循序進行施工,在制定施工計劃的進度上要抓好主要關鍵工序,將進度和計劃層層落實,并具體到每個施工人員,使之拆之不扣,保質保量地完成,確保工程按方案施工進展順利和確保整體工程計劃的如期在 20 個晴日天結束,
七 、磚煙囪維修質量保證措施及文明施工:
1 、磚煙囪維修施工前由甲方配合組織施工人員安全學習及方案討論,詳細了明施工程序。
2 、做好技術交底,按規定要求施工
3 、磚煙囪維修施工中采用自檢;互檢;交接檢和專業檢查相結合,確保工程質量。
4 、甲乙雙方質量監督員應全過程按程序驗收法跟蹤監督質量。
5 、在施工中嚴格控制二次污染,保證施工設備的干凈和整潔。
6 、保持現場清潔衛生,及時處理施工垃圾做到工完場地清
7 、嚴格執行其他文明規定。
八 、磚煙囪維修施工安全措施:
1 、 施工人員必須持證上崗(高空懸掛作業證)。
2 、 磚煙囪維修施工人員進場施工要服從甲方各項目規章制度。
3 、 高空作業嚴格執行高空作業操作規程。
4 、 懸吊作業必須附加雙保險。
5 、 作業前對棕繩、滑輪做荷載測試。
6 、 高空使用工具、材料在吊裝使用中應嚴格按規定固定,絕對保證不發生墜落。
7 、 磚煙囪維修施工區域設有禁區標志;禁止行人通過;禁止 停 留并派專人監護。
8 、 一切安全責任由乙方承擔。
